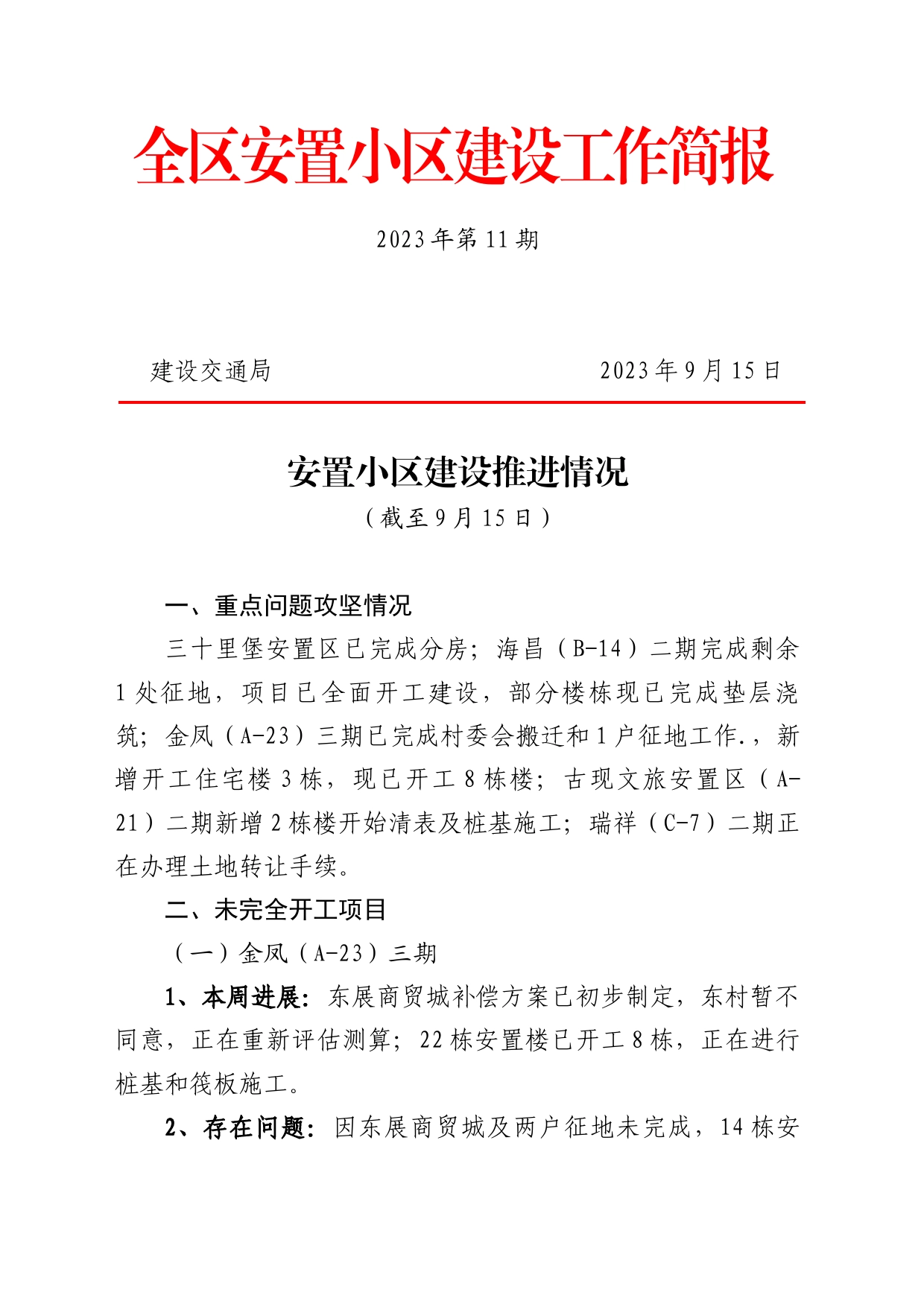

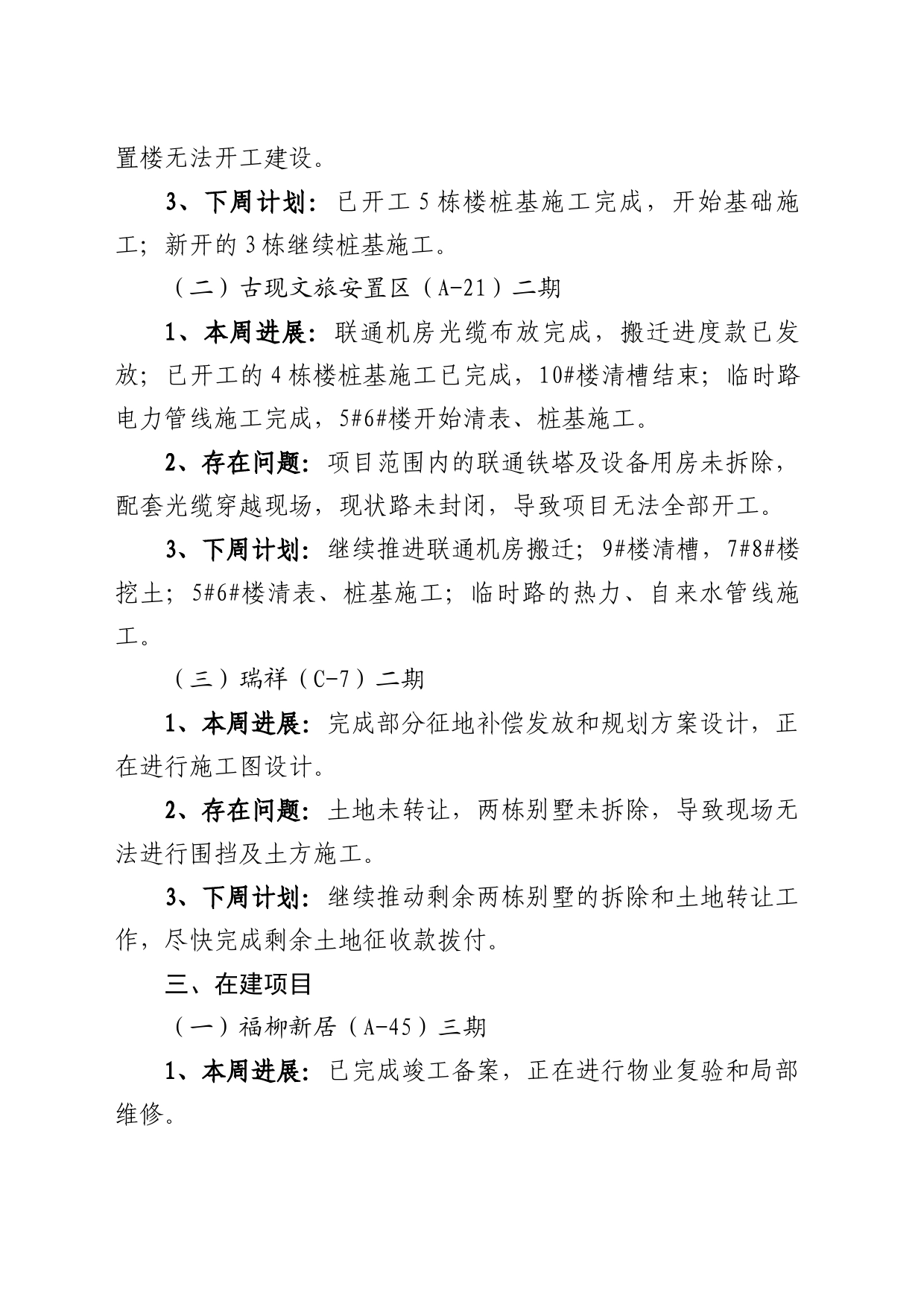

全区安置小区建设工作简报2023年第11期建设交通局2023年9月15日安置小区建设推进情况(截至9月15日)一、重点问题攻坚情况三十里堡安置区已完成分房;海昌(B-14)二期完成剩余1处征地,项目已全面开工建设,部分楼栋现已完成垫层浇筑;金凤(A-23)三期已完成村委会搬迁和1户征地工作.,新增开工住宅楼3栋,现已开工8栋楼;古现文旅安置区(A-21)二期新增2栋楼开始清表及桩基施工;瑞祥(C-7)二期正在办理土地转让手续。二、未完全开工项目(一)金凤(A-23)三期1、本周进展:东展商贸城补偿方案已初步制定,东村暂不同意,正在重新评估测算;22栋安置楼已开工8栋,正在进行桩基和筏板施工。2、存在问题:因东展商贸城及两户征地未完成,14栋安置楼无法开工建设。3、下周计划:已开工5栋楼桩基施工完成,开始基础施工;新开的3栋继续桩基施工。(二)古现文旅安置区(A-21)二期1、本周进展:联通机房光缆布放完成,搬迁进度款已发放;已开工的4栋楼桩基施工已完成,10#楼清槽结束;临时路电力管线施工完成,5#6#楼开始清表、桩基施工。2、存在问题:项目范围内的联通铁塔及设备用房未拆除,配套光缆穿越现场,现状路未封闭,导致项目无法全部开工。3、下周计划:继续推进联通机房搬迁;9#楼清槽,7#8#楼挖土;5#6#楼清表、桩基施工;临时路的热力、自来水管线施工。(三)瑞祥(C-7)二期1、本周进展:完成部分征地补偿发放和规划方案设计,正在进行施工图设计。2、存在问题:土地未转让,两栋别墅未拆除,导致现场无法进行围挡及土方施工。3、下周计划:继续推动剩余两栋别墅的拆除和土地转让工作,尽快完成剩余土地征收款拨...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。

2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。

3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

4、本站所有文档资料仅供个人学习参考使用,禁止商用和恶意下载二次传播,一经发现禁用违规账号所有权限,费用不予退还,情形恶劣者,我站将追究侵权责任。

如遇难题,请添加客服微信解决,客服微信:17651088828

今日妙笔官方认证作者42+ 关注
实名认证
内容提供者

今日妙笔汇总百万篇公文范文素材,紧跟时政,实时更新,精品原创。关注公众号“今日妙笔”不迷路。

月度热门下载

阅读排行

确认删除?
开通会员
微信客服
  • 微信客服
回到顶部
